Календарный план основных мероприятий по подготовке и проведению внеочередных выборов депутатов маслихата города Актобе, назначенных на 29 ноября 2026 года

    Акимат города Актобе

    Календарный план основных мероприятий по подготовке и проведению внеочередных выборов депутатов маслихата города Актобе, назначенных на 29 ноября 2026 года

    Приложение к постановлению
    территориальной избирательной
    комиссии города Актобе
    №39 от 13 октября 2026 года


    Календарный план

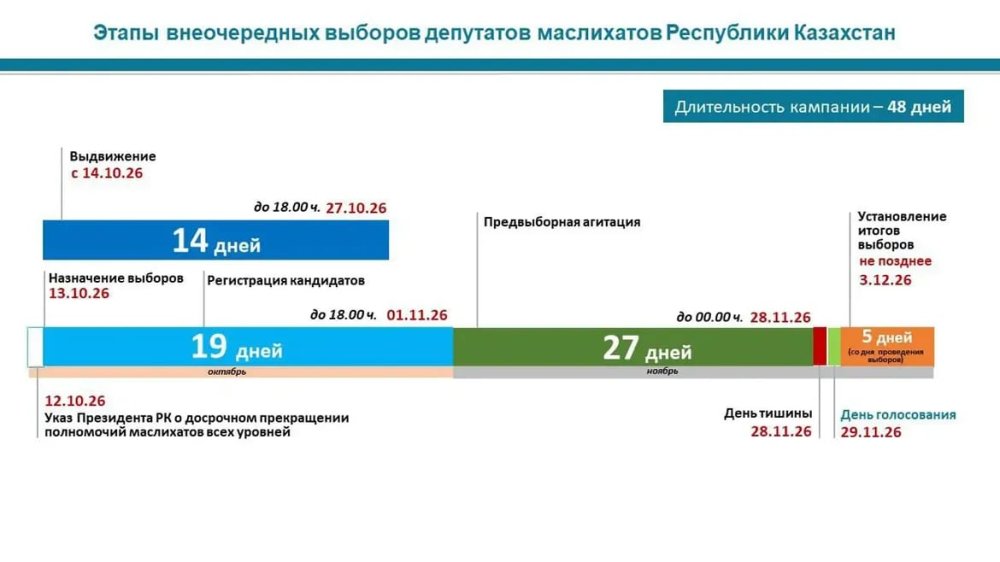

    основных мероприятий по подготовке и проведению внеочередных выборов депутатов маслихата города Актобе, назначенных на 29 ноября 2026 года

    Опубликование в соответствующих средствах массовой информации списка избирательных округов с указанием их границ и мест нахождения территориальных, окружных избирательных комиссий

    Соответствующие территориальные избирательные комиссии
    Не позднее чем через десять дней после назначения выборов
    Не позднее 23 октября 2026 года
    (пп. 6) ст. 14, ст.22)

    Опубликование состава территориальных, окружных избирательных комиссий в средствах массовой информации

    Соответствующие территориальные избирательные комиссии
    Не позднее чем через десять дней после назначения выборов
    Не позднее 23 октября 2026 года
    (п. 4 ст.13, п.3 ст.15-1)

    Опубликование сообщения о границах избирательных участков в средствах массовой информации

    Соответствующие акимы
    В пятнадцатидневный срок после назначения выборов
    Не позднее 28 октября 2026 года
    (п. 5 ст. 23)

    Опубликование состава участковых избирательных комиссий в средствах массовой информации

    Соответствующие территориальные избирательные комиссии
    Не позднее чем через пятнадцать дней после назначения выборов
    Не позднее 28 октября 2026 года
    (п. 2 ст. 17)


    Выдвижение кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам и представление в соответствующую окружную избирательную комиссию предусмотренных законодательством документов


    Граждане путем самовыдвижения и
    Высший руководящий орган политической партии соответствующего филиала (представительства), иного общественного объединения
    Начинается 14 октября и заканчивается в 18.00 часов 27 октября 2026 года
    (ст. 103)

    Установление соответствия кандидатов в депутаты маслихата требованиям, предъявляемым к ним Конституцией Республики Казахстан и Конституционным законом Республики Казахстан «О выборах в Республике Казахстан»

    Соответствующие окружные избирательные комиссии
    После представления предусмотренных документов
    (ст. 102, п.6 ст.103)


    Предоставление в органы государственных доходов по месту жительства декларации об активах и обязательствах по состоянию на 1 октября 2026 года

    Кандидат и его (ее) супруга (супруг)
    До регистрации
    (п. 2 ст. 104)

    Регистрация кандидатов в депутаты маслихата

    Соответствующие окружные избирательные комиссии
    Начинается 14 октября и заканчивается в 18.00 часов 1 ноября 2026 года
    (ст. 104)

    Представление протокола о регистрации кандидатов в депутаты маслихата в территориальную избирательную комиссию

    Соответствующие окружные избирательные комиссии
    В пятидневный срок со дня регистрации
    (п. 5 ст. 104)

    Опубликование сообщения о регистрации кандидатов в депутаты маслихата в средствах массовой информации

    Соответствующие окружные избирательные комиссии
    Не позднее чем на седьмой день после регистрации
    (пп. 1) п.6, пп.1) п. 6-1 ст. 104)

    Регистрация доверенных лиц кандидатов


    Соответствующие окружные избирательные комиссии
    После представления списка доверенных лиц для регистрации
    (пп.8) ст. 14, пп.6) ст. 16-1, ст. 31)


    Проверка достоверности сведений об активах и обязательствах, задекларированных кандидатом и его (ее) супругой (супругом)

    Органы государственных доходов
    В течение пятнадцати дней со дня регистрации кандидата
    (п.2 ст. 104)

    Открытие специальных временных счетов избирательных фондов кандидатов

    Соответствующие окружные избирательные комиссии
    После регистрации кандидата
    (п. 6 ст. 34)


    Опубликование в средствах массовой информации отчетов о поступлении средств на специальные счета кандидатов и их расходовании

    Соответствующие окружные, территориальные избирательные комиссии
    Два раза в месяц


    Определение мест для размещения агитационных печатных материалов, их оснащение и информирование

    Местные исполнительные органы и соответствующие территориальные избирательные комиссии
    До начала агитации, до 1 ноября 2026 года
    (п. 6 ст. 28)


    Проведение предвыборной агитации

    Начинается с момента окончания срока регистрации кандидатов и заканчивается в ноль часов по местному времени дня, предшествующего дню выборов
    Начинается после 18.00 часов 1 ноября и заканчивается в ноль часов 28 ноября 2026 года
    (п. 2 ст. 27)


    Предоставление кандидатам (при обращении) помещений для встреч с избирателями, составление и опубликование в средствах массовой информации графика встреч кандидатов с избирателями в выделенных помещениях

    Местные исполнительные органы и соответствующие территориальные избирательные комиссии
    В период проведения предвыборной агитации
    (п. 4 ст. 28)


    Представление по акту в участковую избирательную комиссию списков избирателей, подписанных акимом по каждому избирательному участку

    Соответствующие акимы
    За двадцать дней до начала голосования
    8 ноября 2026 года
    (п. 1 ст. 26-1)

    Представление избирателям списков избирателей по избирательным участкам, образованным по месту жительства граждан, для ознакомления с данными о себе

    Участковые избирательные комиссии
    За пятнадцать дней до дня голосования
    13 ноября 2026 года
    (п. 1 ст. 26)

    Оповещение избирателей о времени и месте голосования

    Участковые избирательные комиссии
    Не позднее чем за десять дней до дня проведения голосования
    до 18 ноября 2026 года
    (пп. 5) ст. 18, п. 2 ст. 38)

    Установление иного времени начала и окончания голосования на отдельных избирательных участках и доведение решения об этом до избирателей

    Соответствующие территориальные избирательные комиссии
    Не позднее чем за десять дней до дня проведения голосования
    до 18 ноября 2026 года
    (п. 1, п. 3 ст. 38)


    Доставка избирательных бюллетеней для голосования участковым избирательным комиссиям

    Соответствующие территориальные избирательные комиссии
    Не ранее чем за три дня и не позднее чем за один день до выборов
    Не ранее 26 ноября и до 28 ноября 2026 года
    (п. 3 ст. 37)


    Открытие избирательных участков для голосования и составление соответствующего протокола

    Участковые избирательные комиссии
    За один час до начала голосования
    В 06.00 часов, если не установлено иное время начала голосования
    (п. 1 ст. 40)

    Проведение голосования

    Участковые избирательные комиссии
    В день выборов с 07.00 до 20.00 часов, если не установлено иное время голосования
    (п. 1 ст. 38)


    Подсчет голосов и составление протоколов о результатах голосования по выборам депутатов соответствующих маслихатов на избирательном участке

    Участковые избирательные комиссии
    Начинается в 20.00 часов, если не изменено время голосования и не должно превышать 12 часов с начала подсчета голосов
    (пп. 8) ст. 18, ст. 43)


    Вывешивание копии протокола о результатах голосования в помещении избирательного участка в специально установленном месте для всеобщего ознакомления

    Участковые избирательные комиссии
    После подписания протоколов – немедленно
    (п. 8 ст. 43)

    Представление протоколов о результатах голосования на избирательных участках в соответствующие вышестоящие избирательные комиссии

    Участковые избирательные комиссии
    После подписания протокола – немедленно
    (п. 1 ст. 108)

    Представление протоколов о результатах голосования по округу в соответствующие территориальные избирательные комиссии

    Окружные избирательные комиссии
    После подписания протокола – немедленно
    (п. 1 ст. 108)

    Установление результатов выборов депутатов маслихатов

    Соответствующие территориальные избирательные комиссии
    Не позднее, чем в двухдневный срок со дня проведения выборов.
    Не позднее 30 ноября 2026 года
    (пп. 9) ст. 14, п. 2 ст. 44, п.3 ст. 108)


    Установление итогов выборов депутатов маслихата города Актобе

    Соответствующие территориальные избирательные комиссии
    Не позднее чем в пятидневный срок со дня проведения
    выборов
    Не позднее 3 декабря 2026 года
    (п. 1 ст. 111)
    Опубликование в средствах массовой информации сообщения об итогах выборов депутатов маслихата города Актобе

    Соответствующие территориальные избирательные комиссии
    Не позднее семи дней со дня проведения выборов
    Не позднее 5 декабря 2026 года

    (пп. 9) ст. 14, пп. 2) п. 4 ст. 44)

    Регистрация избранных депутатов маслихат c вручением удостоверения и нагрудного знака


    Соответствующие территориальные избирательные комиссии
    (пп. 9) ст. 14, пп. 1) п. 3 ст. 46, п. 1 ст. 112)

    Представление в соответствующую избирательную комиссию отчетов об использовании средств избирательных фондов


    Кандидаты, политические партии
    Не позднее пяти дней после установления итогов выборов
    (п. 9 ст. 34)

    Опубликование информации об общей сумме денег, поступивших в избирательные фонды политических партий и их источниках в средствах массовой информации

    Соответствующие избирательные комиссии
    В течение десяти дней после опубликования итогов выборов
    (п. 4 ст. 34)


    Примечание: В тексте Календарного плана даются ссылки на нормы Конституционного закона Республики Казахстан «О выборах в Республике Казахстан».
