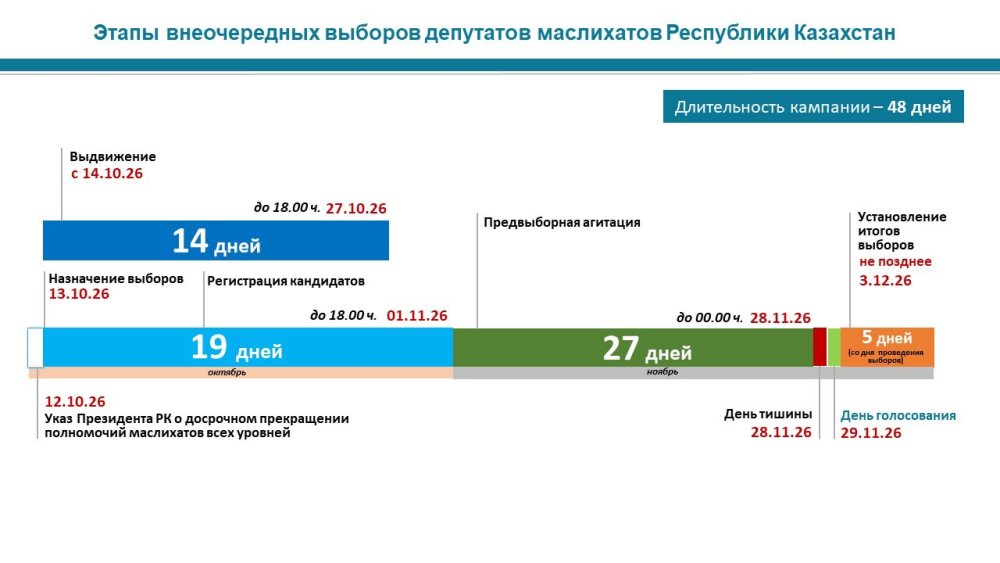

Приложение к постановлению
Айтекебийской районной
территориальной избирательной комиссии
№ 21 от 13 октября 2026 года
Типовой Календарный план
основных мероприятий по подготовке и проведению внеочередных выборов депутатов маслихатов Республики Казахстан,
назначенных на 29 ноября 2026 года
1. Опубликование в соответствующих средствах массовой информации списка избирательных округов с указанием их границ и мест нахождения территориальных, окружных избирательных комиссий | |
Соответствующие территориальные избиратель ные комиссии Не позднее чем через десять дней после назначения выборов Не позднее 23 октября 2026 года (пп. 6) ст. 14, ст.22) | |
2. Опубликование состава территориальных, окружных избирательных комиссий в средствах массовой информации | |
Соответствующие территориальные избирательные комиссии Не позднее чем через десять дней после назначения выборов Не позднее 23 октября 2026 года (п. 4 ст.13, п.3 ст.15-1) | |
3. Опубликование сообщения о границах избирательных участков в средствах массовой информации | |
Соответствующие акимы В пятнадцатидневный срок после назначения выборов Не позднее 28 октября 2026 года (п. 5 ст. 23) | |
4. Опубликование состава участковых избирательных комиссий в средствах массовой информации | |
Соответствующие территориальные избирательные комиссии Не позднее чем через пятнадцать дней после назначения выборов Не позднее 28 октября 2026года (п. 2 ст. 17) | |
5. Выдвижение кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам и представление в соответствующую окружную избирательную комиссию предусмотренных законодательством документов | |
Граждане путем самовыдвижения и Высший руководящий орган политической партии соответствующего филиала (представительства), иного общественного объединения Начинается 14 октября и заканчивается в 18.00 часов (ст. 103) | |
6. Установление соответствия кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам требованиям, предъявляемым к ним Конституцией Республики Казахстан и Конституционным законом Республики Казахстан «О выборах в Республике Казахстан» | |
Соответствующие окружные, территориальные избирательные комиссии После представления предусмотренных документов (ст. 102, п.6 ст.103) | |
7. Предоставление в органы государственных доходов по месту жительства декларации об активах и обязательствах по состоянию на 1 октября 2026 года | |
Кандидат и его (ее) супруга (супруг) До регистрации (п. 2 ст. 104) | |
8. Регистрация кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам | |
Соответствующие окружные, территориальные избирательные комиссии Начинается 14 октября и заканчивается в 18.00 часов (ст. 104) | |
9. Представление протокола о регистрации кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам в вышестоящую или территориальную избирательную комиссию | |
Соответствующие окружные, территориальные избирательные комиссии В пятидневный срок со дня регистрации (п. 5 ст. 104) | |
10. Опубликование сообщения о регистрации кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам в средствах массовой информации | |
Соответствующие окружные, территориальные избирательные комиссии Не позднее чем на седьмой день после регистрации (пп. 1) п.6, пп.1) п. 6-1 ст. 104) | |
11. Регистрация доверенных лиц кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам | |
|
Соответствующие окружные, территориальные избирательные комиссии После представления списка доверенных лиц для регистрации (пп.8) ст. 14, пп.6) ст. 16-1, ст. 31) | |
12. Проверка достоверности сведений об активах и обязательствах, задекларированных кандидатом и его (ее) супругой (супругом) | |
Органы государственных доходов В течение пятнадцати дней со дня регистрации кандидата (п.2 ст. 104) | |
13. Открытие специальных временных счетов избирательных фондов кандидатов, политических партий | |
Соответствующие окружные, территориальные избирательные комиссии После регистрации кандидата, партийного списка (п. 6 ст. 34) | |
14. Опубликование в средствах массовой информации отчетов о поступлении средств на специальные счета кандидатов в депутаты маслихата по одномандатным территориальным избирательным округам и их расходовании | |
Соответствующие окружные, территориальные избирательные комиссии Два раза в месяц | |
15. Определение мест для размещения агитационных печатных материалов, их оснащение и информирование | |
Местные исполнительные органы и соответствующие территориальные избирательные комиссии До начала агитации, до1 ноября 2026 года (п. 6 ст. 28) | |
16. Проведение предвыборной агитации | |
Начинается с момента окончания срока регистрации кандидатов, партийных списков и заканчивается в ноль часов по местному времени дня, предшествующего дню выборов Начинается после 18.00 часов1 ноября и заканчивается в ноль часов 28 ноября 2026 года (п. 2 ст. 27) | |
17. Предоставление кандидатам (при обращении) помещений для встреч с избирателями, составление и опубликование в средствах массовой информации графика встреч кандидатов с избирателями в выделенных помещениях | |
Местные исполнительные органы и соответствующие территориальные избирательные комиссии В период проведения предвыборной агитации (п. 4 ст. 28) | |
18. Представление по акту в участковую избирательную комиссию списков избирателей, подписанных акимом по каждому избирательному участку | |
Соответствующие акимы За двадцать дней до начала голосования 8 ноября2026 года (п. 1 ст. 26-1) | |
19. Представление избирателям списков избирателей по избирательным участкам, образованным по месту жительства граждан, для ознакомления с данными о себе | |
Участковые избирательные комиссии За пятнадцать дней до дня голосования 13 ноября 2026года (п. 1 ст. 26) | |
20. Оповещение избирателей о времени и месте голосования | |
Участковые избирательные комиссии Не позднее чем за десять дней до дня проведения голосования до 18 ноября 2026 года (пп. 5) ст. 18, п. 2 ст. 38) | |
21. Установление иного времени начала и окончания голосования на отдельных избирательных участках и доведение решения об этом до избирателей | |
Соответствующие территориальные избирательные комиссии Не позднее чем за десять дней до дня проведения голосования до 18 ноября 2026 года (п. 1, п. 3 ст. 38) | |
22. Доставка избирательных бюллетеней для голосования участковым избирательным комиссиям | |
Соответствующие территориальные избирательные комиссии Не ранее чем за три дня и не позднее чем за один день до выборов Не ранее 26 ноября и до 28 ноября 2026 года (п. 3 ст. 37) | |
23. Открытие избирательных участков для голосования и составление соответствующего протокола | |
Участковые избирательные комиссии За один час до начала голосования В 06.00 часов, если не установлено иное время начала голосования (п. 1 ст. 40) | |
24. Проведение голосования | |
Участковые избирательные комиссии В день выборов с 07.00 до 20.00 часов, если не установлено иное время голосования (п. 1 ст. 38) | |
25. Подсчет голосов и составление протоколов о результатах голосования по выборам депутатов соответствующих маслихатов на избирательном участке | |
Участковые избирательные комиссии Начинается в 20.00 часов, если не изменено время голосования и не должно превышать 12 часов с начала подсчета голосов (пп. 8) ст. 18, ст. 43) | |
26. Вывешивание копии протокола о результатах голосования в помещении избирательного участка в специально установленном месте для всеобщего ознакомления | |
Участковые избирательные комиссии После подписания протоколов – немедленно (п. 8 ст. 43) | |
27. Представление протоколов о результатах голосования на избирательных участках в соответствующие вышестоящие избирательные комиссии | |
Участковые избирательные комиссии После подписания протокола – немедленно (п. 1 ст. 108) | |
28. Представление протоколов о результатах голосования по округу в соответствующие территориальные избирательные комиссии | |
Окружные избирательные комиссии После подписания протокола – немедленно (п. 1 ст. 108) | |
29. Установление результатов выборов депутатов маслихатов | |
Соответствующие территориальные избирательные комиссии Не позднее, чем в двухдневный срок со дня проведения выборов. Не позднее 30ноября 2026 года (пп. 9) ст. 14, п. 2 ст. 44, п.3 ст. 108) | |
30. Установление итогов выборов депутатов маслихатов | |
Соответствующие территориальные избирательные комиссии Не позднее чем в пятидневный срок со дня проведения выборов Не позднее 3 декабря 2026 года (п. 1 ст. 111) | |
31. Опубликование в средствах массовой информации сообщения об итогах выборов депутатов маслихатов Республики Казахстан | |
Соответствующие территориальные избирательные комиссии Не позднее семи дней со дня проведения выборов Не позднее 5 декабря 2026 года (пп. 9) ст. 14, пп. 2) п. 4 ст. 44) | |
32. Регистрация избранных депутатов маслихатов c вручением удостоверения и нагрудного знака | |
|
Соответствующие территориальные избирательные комиссии (пп. 9) ст. 14, пп. 1) п. 3 ст. 46, п. 1 ст. 112) | |
33. Представление в соответствующую избирательную комиссию отчетов об использовании средств избирательных фондов | |
Кандидаты, политические партии Не позднее пяти дней после установления итогов выборов (п. 9 ст. 34) | |
Примечание: В тексте Календарного плана даются ссылки на нормы Конституционного закона Республики Казахстан «О выборах в Республике Казахстан».
